Тотальный риск-менеджмент.

...

ВАЖНО.

В конечном итоге нужно добиться, чтобы система управления качеством, все программы, направленные на улучшение процессов и продукции, и система управления рисками стали единым целым.

На этом этапе необходимо иметь (если у вас его еще нет) специалиста-аналитика в составе отдела управления рисками. Его задача уточнить, какими законами распределения характеризуются случайные величины вероятностей рисков, тяжести последствий, временных задержек исполнения проектов. Он должен уметь ответить на вопросы, подобные приведенным ниже.

1. Планируем сложный проект, состоящий из десятков работ. Вероятность и продолжительность задержки каждой из них оценена ответственными за эти работы специалистами. Сколько времени займет гарантированное исполнение проекта с 90 % степенью вероятности?

2. Технологический журнал цеха ведется в течение нескольких лет. Каков процент снижения выпуска годных изделий вносит внеплановая переналадка оборудования?

3. Какова при наличии риска прогнозируемая стоимость инвестиционного портфеля компании с вероятностью отклонения 3 %? (VАR, vаluе аt risк).

Многие из подобных расчетов вас крайне удивят. Большинство предприятий не представляют, сколько они теряют в результате действия рисков.

На основе сценарного анализа должны быть разработаны аварийные регламенты и планы на случай маловероятных, но катастрофических событий:

● что мы будем делать, если завтра дефолт, аналогичный 1998 году?

● что мы будем делать при изменении политической ситуации?

● поведение в случае землетрясения, наводнения, разрушения трубопроводов и т. д.

В подобных случаях все равно придется импровизировать, но методы и варианты поведения необходимо продумать заранее. Главное – понять, какими вообще средствами и ресурсами вы располагаете на такой случай.

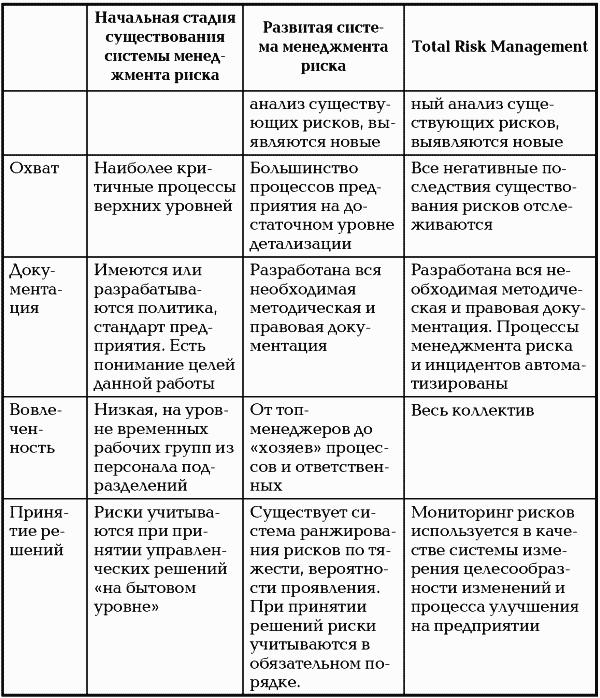

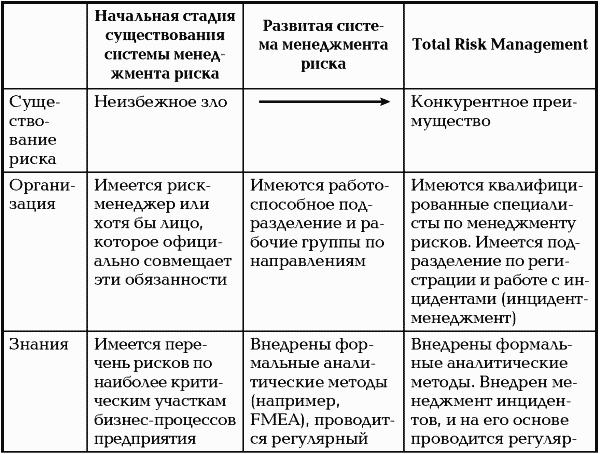

Вооруженные твердыми знаниями, понимая, чем вы рискуете, вы сможете работать на сложных, но прибыльных рынках (табл. 11.1).
